开发区电力隧道工程(一期二标)全线贯通!
发布时间:2024年08月02日

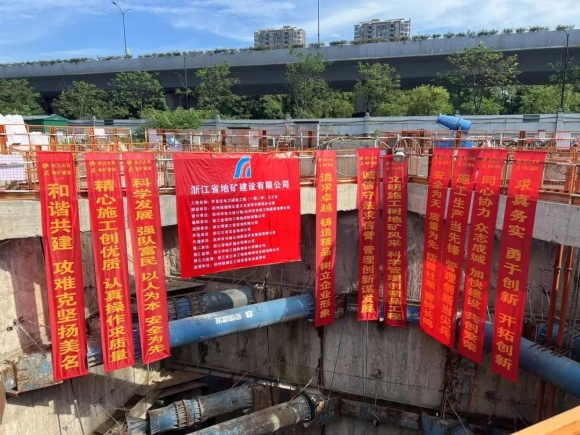

8月1日,随着右线Y5井-Y6井顶管隧道顺利洞通,标志着市政工程公司承建的开发区电力隧道工程(一期二标)全线顺利贯通。


开发区电力隧道工程(一期二标)总长6.1公里,沿德胜东路、海达北路、新建河和文渊北路合围成“回”字形路线,包括14座顶管工作井基坑、长3175米的顶管段和3段明挖隧道。顶管段采用内径4.0米、外径4.64米的钢筋混凝土管节,属于大口径顶管施工。顶管沿线两次穿越110KV电缆沟、天然气管道、镇杭成品油管道等重要管线,并下穿德胜路高架、绕城高速北线、松乔河等设施,对管线和道路沉降的控制要求极高,施工难度大。


面对诸多挑战,项目部开展领办党建破难攻坚行动,成立项目攻坚小组,党建联建,党员、技术骨干下沉一线,积极与各方沟通协调,建立联动机制,掌握确切信息,精心组织、科学策划,克服穿越重要设施带来的施工难度大、任务重、工期紧等诸多困难,不断优化建设方案,逐个击破难题,全力以赴保安全、保质量、保工期,确保项目安全高效实施。


据悉,该工程是杭州市电网、钱塘区双重点工程,顺利投产后,将确保周边区域供电的连续性和稳定性,满足下沙区块企业群众日益增长的电力需求,有效缓解医药港小镇等周边地块的用电瓶颈。在提升群众生活环境品质的同时,还能够优化区域营商环境,促进区域经济发展。此外,对杭州而言,该项目配合杭州城东区域电力架空线“上改下”整体规划,将进一步完善杭州电网建设。此次全线贯通为接下来进入机电设备安装和联调联试阶段打下了坚实的基础,预计将在2024年底完成全部的土建收尾和机电安装任务。
