近日,随着最后一斗土方顺利抓起,市政工程公司承建的开发区电力隧道(一期二标)三工区的Y5工作井顺利见底,至此本工程深基坑开挖全面完成,标志着项目建设取得关键性突破,为后续主体施工及DN4000顶管作业奠定了坚实基础。

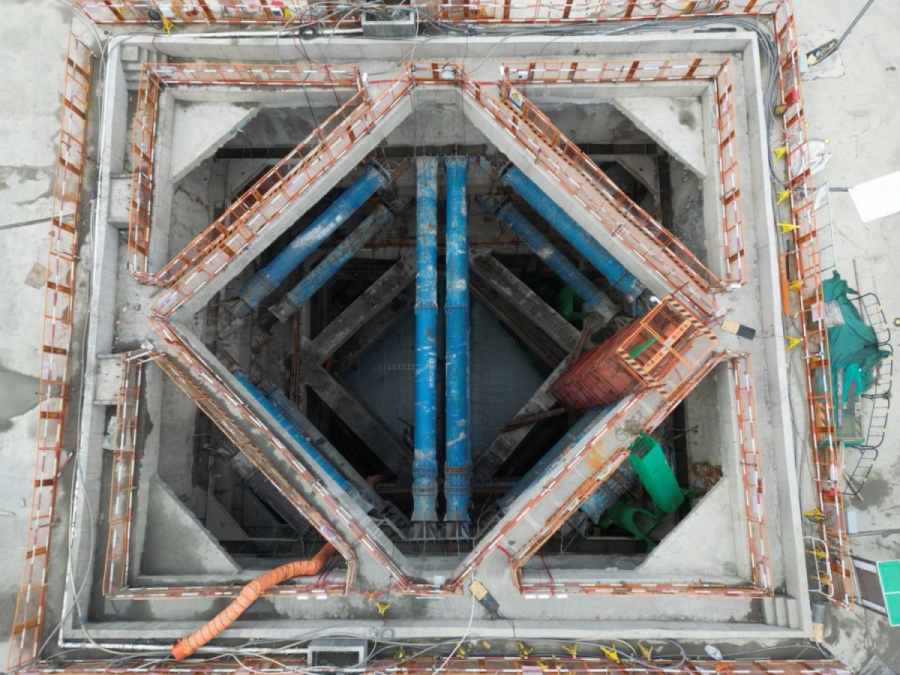

Y5井位于钱塘区下沙街道四季广场北侧,为双向顶管始发井,基坑平面尺寸为17.8×15.6米,基坑深度达29.92米,土层整体以砂质粉土、粉质黏土、粉土为主。基坑周边地下水较为丰富,土层渗透系数较大,通过设置双层TRD止水墙、疏干井、降压井等方式为基坑开挖提供了最有利的安全保证。

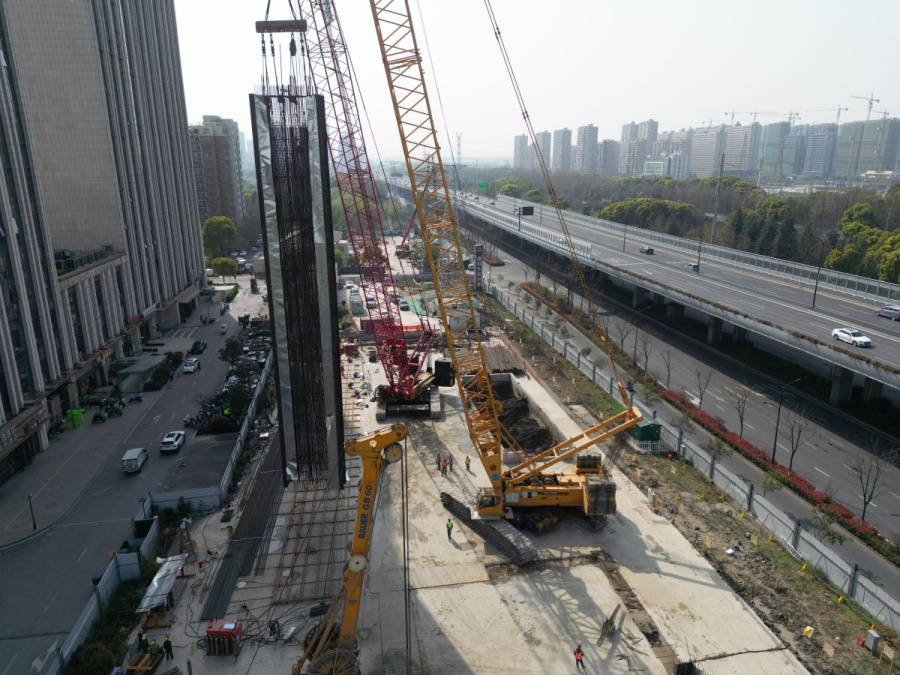

面对Y5工作井基坑深度大、地质条件复杂、易受天气影响、安全风险系数高等难题,项目部加强统筹管理,充分调查现场地质情况,编制科学合理的施工方案及应急措施,优化施工工艺,严控安全质量,严格规范操作,为项目安全有序推进提供保障。
开发区电力隧道工程是杭州市钱塘区高压线路上改下的重点项目。开工以来,项目部紧紧围绕建设目标和任务,按照“能开尽开,见缝插针,全面推进”的施工原则,推动项目建设不断取得新成效。截至目前,预留段~Y1井明挖段、Y1~Y2井顶管段,Y2~Y3井明挖段,Y3~Y4井顶管段等建设项目已通过中间验收,转序至装修及机电安装作业,Y1井、Y2井已全面封顶,Y3井预计本月底封顶,Y4井完成顶管接收前准备工作,累计完成产值1.4亿,工程形象突破80%,高质量完成了阶段性建设目标和任务。
供稿丨市政工程公司
